#СГК_Барнаул #Теплосети #Гидравлические_испытания
В Барнауле подходит к завершению четвёртый этап гидравлических испытаний теплосетей на прочность и плотность по контуру тепломагистралей М-22 и М-31

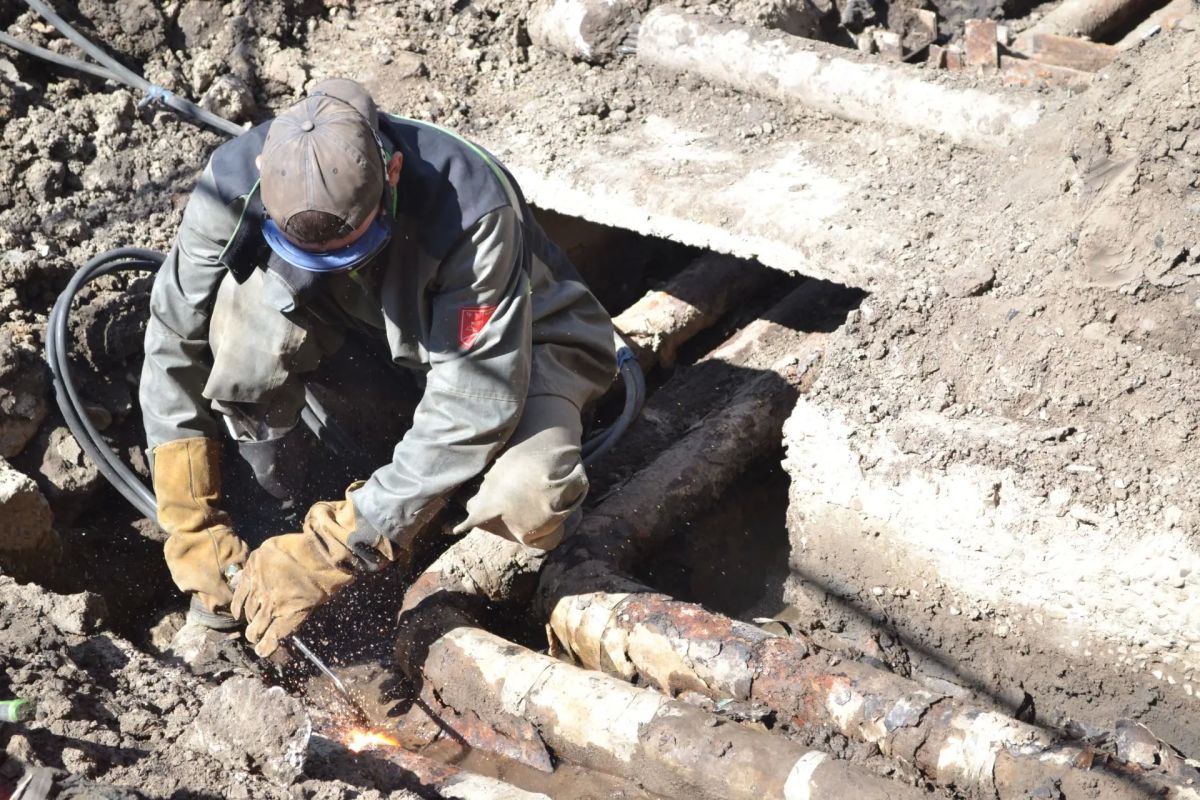

Непосредственно опрессовка уже завершилась. В данный момент энергетики проводят текущий ремонт тепловых сетей, устраняют выявленные повреждения.
Напомним, данный этап продлится до 10 августа включительно.
Плановый срок подачи горячего водоснабжения потребителям – 11 августа.
По состоянию на 6 августа по результатам четвёртого этапа испытаний, выявлено 153 повреждения, из них устранено – 26, в работе остаются 127 повреждений.
Всего по результатам четырёх этапов гидравлических испытаний по состоянию на 6 августа выявлено 701 повреждение, из них устранено – 483, в работе – 218 повреждений.
