В СГК рассказали о ходе ремонтной кампании 2026 года на Бийской ТЭЦ
В июне энергетики завершили ремонт 7 из 15 единиц основного оборудования Бийской ТЭЦ.

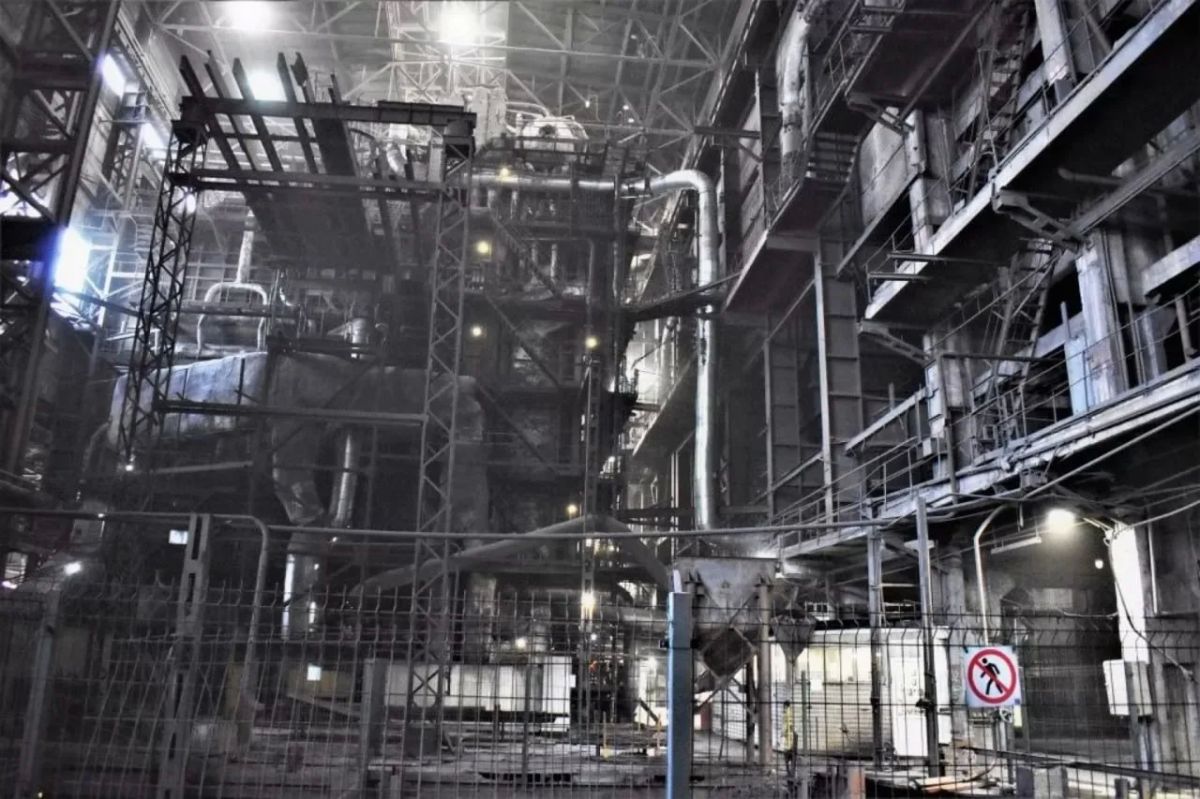

В первой половине 2026 года ремонтные мероприятия на Бийской ТЭЦ были в основном сосредоточены в котельном цехе станции.
С апреля по июнь выполнены все запланированные работы на котлоагрегатах № 7,10,11,12 и 16.
1 июня выведен в текущий ремонт котлоагрегат № 15 производительностью 500 тонн пара в час.
В течение месяца на объекте выполнят типовые работы по устранению дефектов, которые выявлены в ходе эксплуатации котла в прошедший отопительный сезон. Также будут проведены профилактические мероприятия, направленные на повышение надёжности работы элементов конструкции.
Первым в этом году был отремонтирован турбоагрегат № 1 мощностью 25 Мвт.

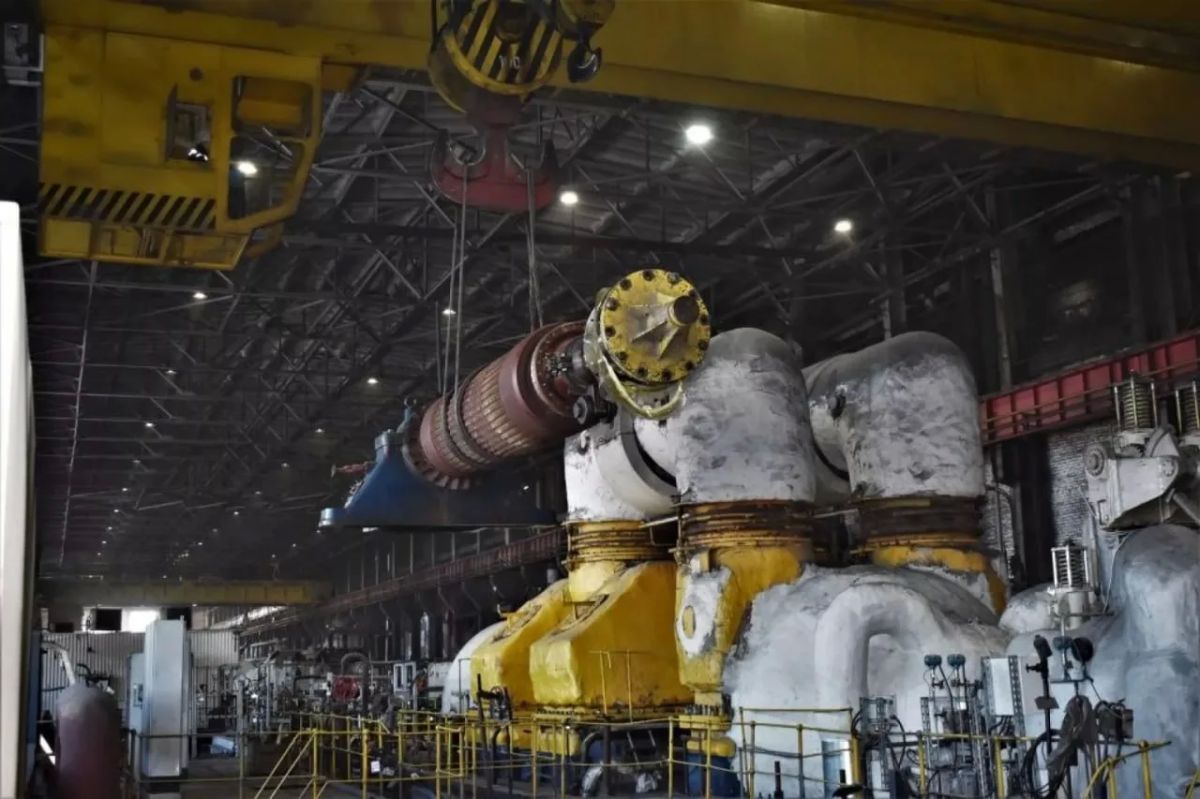

Текущий ремонт со сверхтиповыми объёмами работ проводится на турбоагрегате № 3 мощностью 50 Мвт. Так, энергетики станции направили ротор этой турбины на предприятие «ЭЛСИБ» в Новосибирск, где в заводских условиях узкопрофильные специалисты выполнили капитальный ремонт элемента турбины с заменой обмотки, изготовлением полумуфты и восстановлением посадочного места. После проведённых процедур ротор вернули на Бийскую ТЭЦ.
До середины августа будет выполнен текущий ремонт турбоагрегата № 7 мощностью 114,9 Мвт.
