Аппаратное совещание под председательством главы города Вячеслава Франка прошло в администрации Барнаула. В обсуждении приняли участие заместитель председателя Барнаульской городской Думы Андрей Солодилов, заместители главы администрации, главы администраций районов, руководители профильных комитетов и ресурсоснабжающих предприятий.

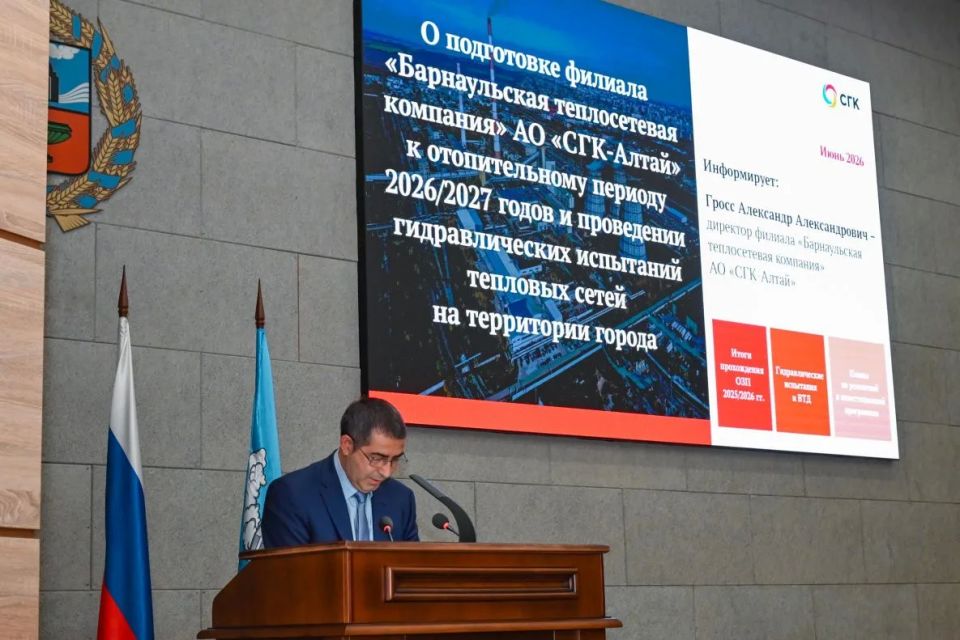

О подготовке филиала «Барнаульская теплосетевая компания» АО «СГК-Алтай» к отопительному периоду 2026/2027 годов и проведении гидравлических испытаний тепловых сетей на территории города доложил директор подразделения Александр Гросс. По его словам, прошедший отопительный период 2025/2026 годов завершился 29 апреля, что стало самым ранним завершением за последние шесть лет. Несмотря на сильные морозы в январе (температура опускалась до -34,8°C), система теплоснабжения справилась с нагрузкой. За время отопительного периода зафиксировано 553 повреждения на сетях теплоснабжения, что на 13,3% меньше показателей прошлого года.
Подготовка к новому сезону идёт поэтапно. Гидравлические испытания проходят в четыре этапа. Первый этап (18 мая – 1 июня) затронул более 94 тысяч жителей. На этом этапе проверили 305 км трубопроводов.
Второй этап стартует сегодня, 15 июня, и продлится до 29 июня. Под отключения попадут 140 тысяч горожан. Планируется проверить 443 км теплосетей. Информацию о зонах отключения можно посмотреть на интерактивной карте.
Кроме этого, проводится внутритрубная диагностика ключевых магистралей с помощью специальных роботов. Суть метода заключается в том, чтобы изнутри исследовать каждый миллиметр металла трубы и определить наиболее тонкие его участки. В этом году робот проверит 18 км тепломагистралей, в том числе по улицам Деповской, Северо-Западной, Трактовой, Павловскому тракту, и т.д. Плановая величина эксплуатационных затрат на проведение такой диагностики составляет 118,6 млн рублей.
По словам Александра Гросса, общий бюджет подготовки теплосетевого хозяйства к отопительному периоду составляет 2,7 млрд рублей. На ремонт выделено 1,2 млрд рублей, на инвестиции – 1,5 млрд рублей.
Капитальный ремонт планируется выполнить на 2,6 км теплосетей, текущий ремонт – 30,2 км сетей, а затем восстановление благоустройства на площади 45,1 тыс. кв.м.
На сегодняшний день выполнен текущий ремонт 11,1 км сетей (33,7% от плана). Восстановлено благоустройство на 13,3 тыс. кв.м. Ведутся работы по ремонту шести центральных тепловых пунктов. В настоящее время приступили к работам по капитальному ремонту тепловых сетей по адресам: ул.Волгоградская, ул.Водопроводная, - рассказал Александр Гросс. В рамках инвестиционной программы запланированы реконструкция 49 участков тепловых сетей (7 км), строительство 3,8 км новых сетей, обновление 40 центральных тепловых пунктов и 0,9 км кабельных линий.
Сейчас активно идут работы по реконструкции внутриквартальных тепловых сетей на улицах Антона Петрова, Малахова, Георгия Исакова и Кавалерийской. Также проводится техническое обновление магистральных сетей на улице Глушкова. Выполнены работы по реконструкции внутриквартальной тепловой сети по улице Телефонной, 32.
Глава города Вячеслав Франк подчеркнул, что для обеспечения безаварийного прохождения отопительного периода в будущем отопительном сезоне необходимо выполнение всех запланированных мероприятий по подготовке тепловых сетей, котельных и оборудования ЦТП к ОЗП в установленные сроки.
Продолжение.
